洋山四期团队
驶过东海大桥,就看到一排红白相间的巨型桥吊,但想象中“繁忙港口”喧闹的景象并不存在。就在这2350米的岸线上,从2018年201万标准箱、2019年327万标准箱、2020年420万标准箱到2021年570万标准箱,一次次“破纪录”的吞吐量,让世人见证了“自动化码头”的科技魔力。
洋山四期码头是全球单体规模最大、综合智能化程度最高的集装箱码头。一支300多人的团队支撑起整个码头的高效运转,人均劳动生产率为传统码头的213%。
从无到有 练就“中国芯”
洋山四期之所以能用最少的人力实现最高的效率,关键在于一套码头生产管控系统(ITOS系统)。系统外连海运船舶、道路运输、口岸监管,内控计划调度、设备设施各执行与传感单元,覆盖码头作业多场景、全流程,研发难度很大。
曾经,国外同行不提供任何数据和技术规范,国内专家更是当面质疑,中国有能力搞自动化码头?这些话刺痛了大家的心。上港集团尚东分公司信息技术部经理顾志华介绍说,当时初创团队屏着一口气,潜心研究,翻烂了一本本行业书籍,将传统码头需要人工完成的工作写成一行行代码。最终,仅用8个月完成开港所需的3条作业路全流程贯通,比国外同类型码头缩短近2年。
洋山四期团队自主创新,最终研发出了ITOS系统,为拥有世界最大规模业务流程的自动化集装箱码头安上了“中国芯”,不仅打破了国外技术垄断,还实现了效率反超。“今年,ITOS系统2.0版本将落地,运营效率还将大幅提升。码头自动化装卸装备生产规模将达到294台,生产能级将跨越到700万箱。”
智能平台 监管无死角
洋山四期的建设起点很高,很多技术已达全球领先,但拼搏与创新无止境。顾志华所在的信息技术部有20多人,主要任务就是寻找生产中需要优化的点,整理需求、规划测试,验证功能。比如,原来轨道吊在一个安全作业范围内是一台做完、另一台才能干活。技术人员反复测试改进,实现了两台轨道吊能同时作业。“这一个优化,让整个堆场的能力提升20%至30%。”
团队开发出洋山四期运营大数据分析与智能决策平台,利用人工智能、大数据和3D建模技术,在虚拟空间中复刻了一个“洋山四期”,工作人员可以在任何时间、任何地点使用该系统,掌握港口生产运营状态,监管力度可以到每一台自动化设备和每一个集装箱。远程操作员可以在100多公里之外多点操控洋山大型港机设备,“隔空取物”成为现实。
轻松操作 装卸效率高

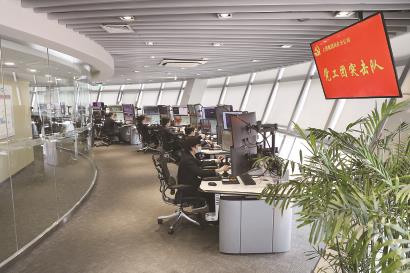

在洋山四期中控塔的操作室,一名女操作员对着7块屏幕,远程操控,把集装箱轻松抓起,有点像抓娃娃一样。
现场有26个工位,对应26台桥吊,操作台之间可以根据需要互相切换。“我们目前一共有121台轨道吊,不到10人就可以操作,桥吊和轨道吊一共只需30多人就能保证24小时不间断作业,而传统码头,大多只能一人负责一台机器。我们人力规模比传统码头节约70%,装卸效率却提高了近30%。”首席远程桥吊操作员黄华介绍说:“我们工作时需要看7块屏幕,每块屏幕上的东西都要学习掌握。”
10月2日,洋山四期昼夜集装箱吞吐量突破26066标准箱,刷新历史最高纪录。本报记者 叶薇
