交付不到一年重新施工 小区公共区域满目疮痍

业主制止后停工,留下烂摊子无人负责

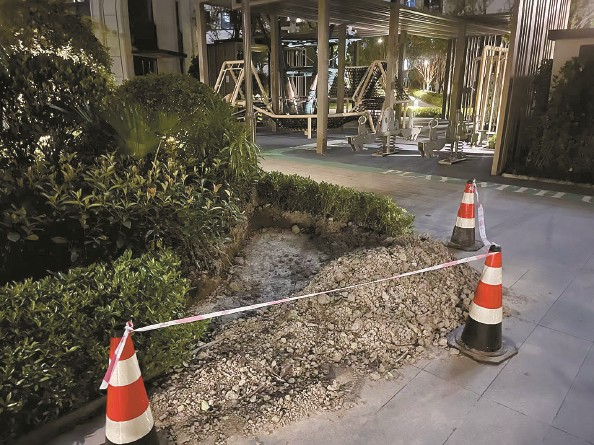

绿化带边挖出大坑

路面施工,影响业主通行

儿童乐园区域被挖开

嘉定区育英南街66弄金地峯汇一期小区业主向新民晚报夏令热线反映,小区刚刚交付不到一年,近日突然有施工队进场,将小区公共区域挖得满目疮痍。尽管业主们发现后进行了制止,但面对“处处是坑”的窘状却无人担责,背后究竟是何原因?

整个小区到处是坑

小区业主刘先生告诉记者,金地峯汇一期是去年9月底刚刚交付的新小区,很多业主都是今年才陆续入住的,小区的绿化环境、儿童乐园等公区配套,也得到了业主认可。

就在今年7月21日,业主们收到物业发布的一条温馨提示,内容显示“为了确保夏季用电高峰稳定,电力公司将对园区局部电力管井进行排查、施工,可能将有局部绿化、路面破坏,作业时间将于2025年7月27日前完成。”随后,施工队进场,展开作业。

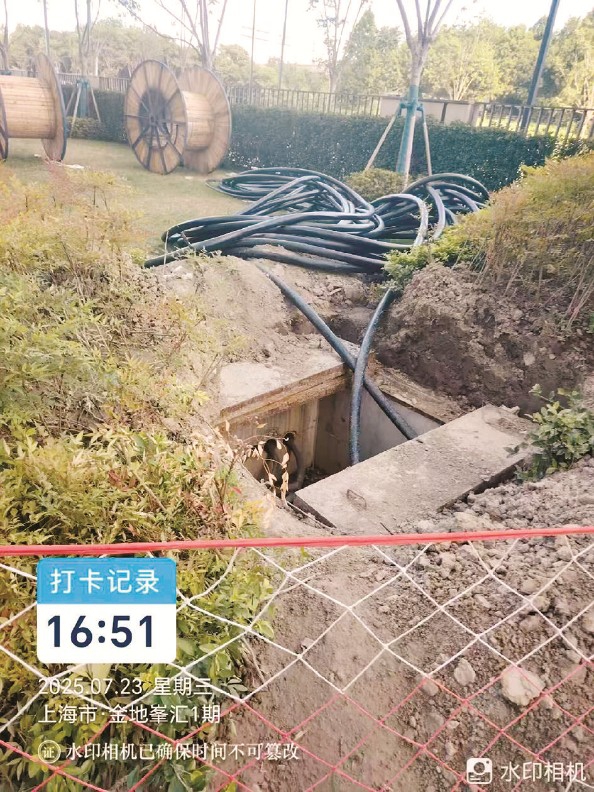

然而,随着施工的进行,业主们渐渐发现事情并没有那么简单。“施工将小区很多地方都挖开了,从规模上看根本就不是电力排查。”刘先生直言,在施工两三天后,小区多处道路、绿化,包括儿童乐园等区域均被挖开,好好的绿化被破坏,道路也被挖出一个个的大坑,儿童乐园区域也被设置围栏,挖出深坑,放置了大量的电缆管线,小朋友也没法进去玩耍。“整个小区到处都是坑,差不多成了一个工地。”刘先生表示,原本施工还在继续,业主们看到这样的“惨状”,马上制止了继续施工,并向物业等相关单位追问原因,结果却遭到各方推诿。

名为排查实为布线

一个所谓的“电力排查”,为何会变成全面开挖?业主们问物业,物业称并非是他们施工;又向电力部门咨询,得到的回答却是本次施工并非是电力排查,而是要给二期供电进行的电缆布线工程,是应开发商要求入场施工的。“开发商起初还不承认,后面承认了,但表示行为都‘合法合规’,不愿承担责任。”业主们认为,按照《中华人民共和国民法典》规定,已经交付的小区,建筑区划内的道路、绿化,以及其他公用设施,属于业主共有。如此野蛮开挖的行为,属于侵犯业主共有财产。

根据业主反映,记者来到小区调查。记者现场看到,目前小区道路上、绿化带中,仍然残留着大大小小的深坑,挖开的土方裸露在外,四周围着各种围挡,与小区环境格格不入。在一处施工围挡上,记者看到一封“电力施工告知书”,上面告知此次施工是为给金地峯汇二期接线,并解释“由于二期电源送电侧在一期小区内,有多处沿线路径电力井盖被绿化、地坪掩盖,为了本次施工,需要打开电力工井。请注意施工警示标志,小心井盖打开位置,避免掉落。”

据介绍,金地峯汇二期计划于今年9月交付,通电是交付的必要条件之一。记者根据告知书上的电话联系到施工单位,其负责人承认是电力公司下属施工单位,根据公司安排前来施工,目前因业主反对施工已经暂停。对于需要挖开一期公区,来给二期布线的情况,该负责人也表示“比较罕见”。对此,电力公司则回应称,在前期排查时,就发现了小区有多处电力井盖被绿化、地坪掩盖的情况,第一时间告知了开发商并要求进行整改,得到对方承诺后,才入场施工的,之后因业主反对已经撤场。

停工两周形成僵局

在施工队撤场之后,留下的烂摊子却无人负责。眼看着好好的小区满目疮痍、处处是坑,业主们忧心不已。“大热天又是台风又是暴雨,坑里面都是积水,容易滋生蚊虫,还有不小的安全隐患。”业主们呼吁,希望责任方能够承担责任,并及时修复。

截至目前,停工已经将近两周,小区依然维持现状。业主反映,日前居委牵头组织各方进行了一次沟通会,但关于事情如何解决还是没有明确答案。记者联系到居委,居委证实,包括属地马陆镇、居委、开发商、物业、电力公司、业主代表等各方均参加了此次沟通会,会上厘清了事件过程,确实是为了给二期铺设电缆供电,导致一期公区多处被挖开。开发商认为相关手续合法合规,业主则认为侵害了他们的公共利益,双方僵持不下,未能达成解决方案,暂时形成僵局。后续如何解决,还将搭建平台继续沟通。随后,记者又拨打了开发商金地集团客服热线,询问事态进展,但截至发稿前,并未收到回复。小区被挖开后该如何收尾?新民晚报夏令热线将持续关注。

本报记者 李晓明
